    5000米高原光伏“梯田”成长记

    发布时间:2025-05-20 来源:水电股份 作者:吴宁宁
    分享到:

    五月,西藏墨竹工卡县海拔5000米的水电股份华鑫隆项目光伏区施工现场仍有料峭寒意。在这片与云端比肩的雪域高原之上,层层叠叠的光伏“梯田”错落有致地铺展开来,它们沿着地势起伏,宛如大自然绘制的绿色画卷。

    该项目自启动伊始便承载着西藏区域推进电力体制改革和构建“源网荷储”一体化进程的重要使命,其光伏总装机5万千瓦,配备4万千瓦时储能,以1回110千伏线路T接于华泰龙矿区至墨竹变电站间的线路,优先向中国黄金西藏华泰龙公司矿区供电,年均可提供清洁电能8573.16万千瓦时。


    破冰探路:首试市场化并网的“高原突围”

    该项目作为西藏自治区首个市场化并网发电项目,各项前期工作面临重重困难,水电股份山南公司在没有经验借鉴的情况下“摸着石头过河”,坚持“既要效率也要合规”工作原则,紧盯项目备案、接入“两个堵点”,项目用地、融资“两个关键点”,坚持关口前移,主要领导亲自挂帅,以党员干部为先锋扎实推进。2024年底,项目备案、接入、用地及相关前期报告已全部获批,融资贷款全部到位,为项目建设夯实根基。

    云端竞速:抢装潮下的协同攻坚战

    国家发改委“136号”文发布后,西藏区域光伏项目出现集中抢装情况,面对人工物料短缺、工期紧张等困难,水电股份山南公司以“建设施工、外部协调、设备供应”为根本保障,组织各参建单位统一思想目标,梳理工作思路,细化分解阶段任务,灵活调动资源配置,并通过周例会、调度会、专题会等工作机制落实过程管控。

    目前,各类主辅设备按计划到场,光伏支架安装、箱变基础浇筑已全部完成,光伏组件安装2万千瓦,升压站综合楼主体及相关设备基础已浇筑完成,35千伏、110千伏线路塔基浇筑26基,各分项工程按计划推进,如期并网的目标正加速实现。


    天路骡铃:华鑫隆项目的“36拐”

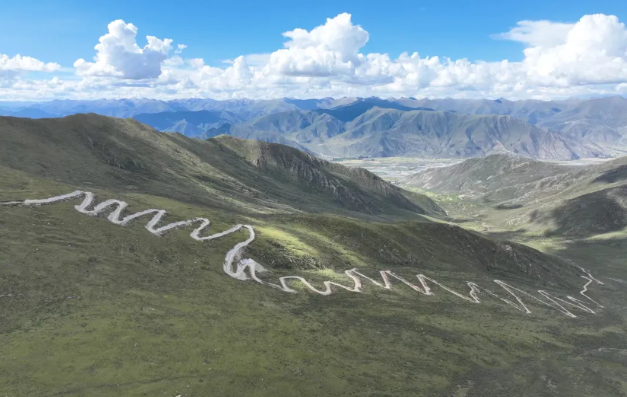

    该项目光伏区位于墨竹工卡县纳隆普山顶的中国黄金西藏华泰龙公司矿区,无上山道路,车辆无法到达,项目前期选址,只能徒步攀爬,从山脚海拔3500米直至山顶5200米,其中过程尤为艰辛。为打通进场道路这条项目推进和后期运维的“生命线”,水电股份山南公司多次会同总包单位进行地质勘察和规划探测,根据实际情况调整设计方案,最终建成长度11.8千米,海拔落差1500米的进场道路。

    “怒江边有‘72拐’,我们华鑫隆项目有自己的‘36拐’”。水电股份山南公司华鑫隆项目管理人员站在山顶,望着进场道路说道。

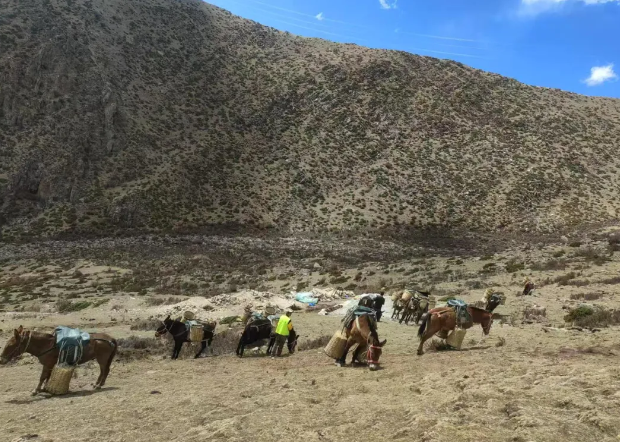

    华鑫隆项目不得不说的另一“难关”在于110千伏送出线路的建设。该线路全线长15.2千米,铁塔50基,沿线海拔高程在3600至5100米之间,运输车辆和大型施工机械难以到达施工现场。因此,土建材料、铁塔组件等重物搬运不得不依赖于传统的骡马队辅助运输。于是在崇山峻岭间,一支由坚毅的骡夫和勇敢的骡马组成的队伍,构成了一幅别具一格的景象,骡夫牵着骡马,骡马肩负着沉重的材料,一粒粒砂石、一袋袋水泥、一件件塔材就这样被一步步运送上山,直至一座座铁塔得以矗立。


    当前,随着华鑫隆项目各分项工程按计划落地,这座海拔 5000 米的“云端电站”正以日新月异的变化,向项目全容量并网发电目标奋力冲刺,这片高原光伏 “梯田” 将充分发挥效能,把高原上的阳光转化为清洁电力,为实现水电股份年度项目投产目标注入强劲动力。
